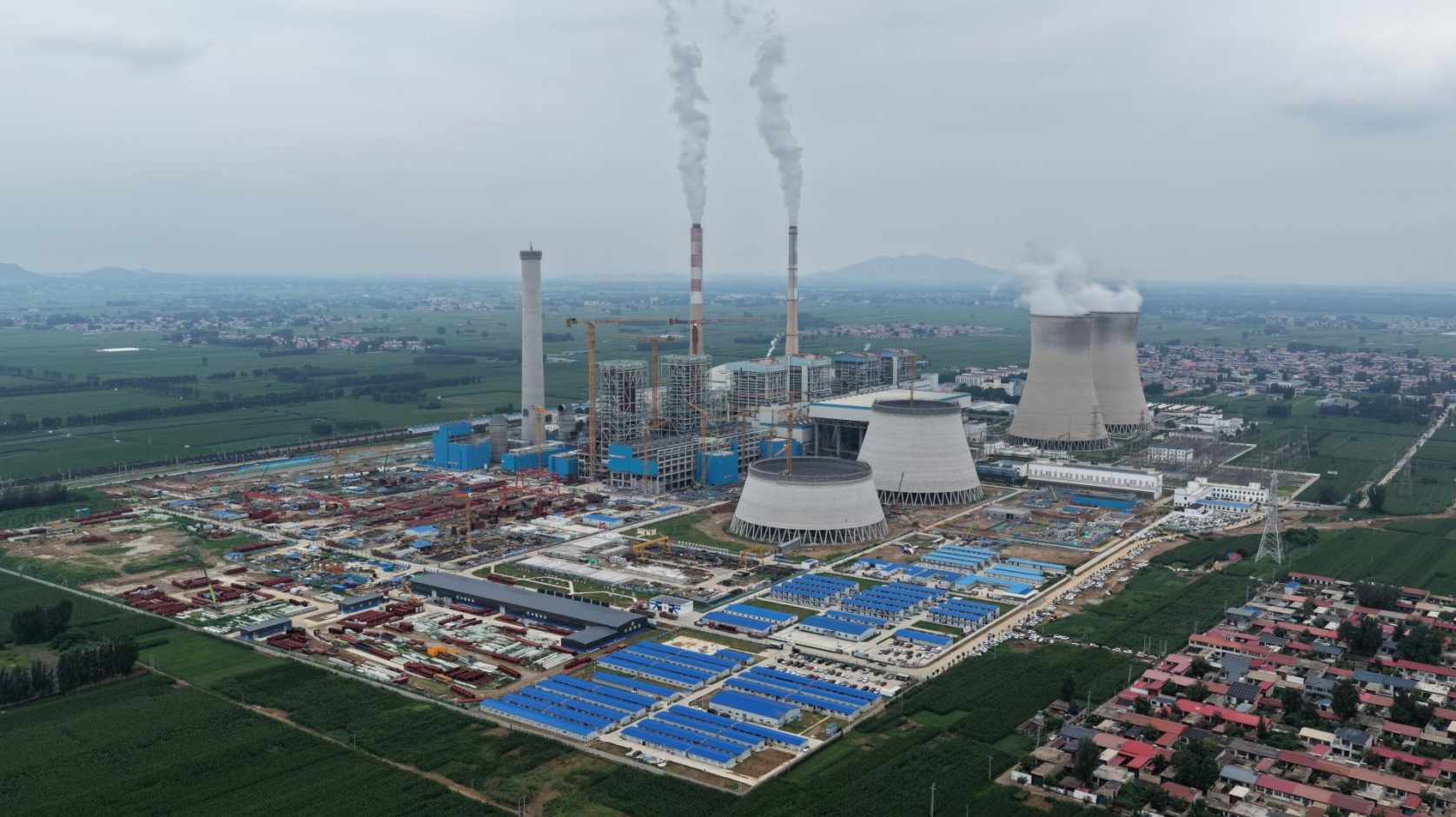

近日,集团电建分公司承建的河北定州电厂三期项目烟囱外筒壁成功结顶。这一关键节点的完成,为炉后脱硫系统、烟道、电除尘及烟囱内筒的后续施工创造了安全环境。项目团队敢担当,善作为,获得各方赞誉。目前烟囱施工已通过联合验收。
这座烟囱采用“一炉一管”双管式套筒设计,总施工量达137节,总体高度210米。整体钢筋用量1800多吨、混凝土用量10150立方米。2024年9月,烟囱垫层混凝土浇筑启动,12月进入第一节筒壁浇筑阶段,全程采用主流三脚架翻模工艺。
为确保浇筑一次成优,项目部组织了多轮自检与联合验收。技术小组克服高空作业的不便,沿筒壁搭设的临时检修平台逐段仔细排查。哪怕一丝一毫的偏差也绝不放过,重新调整支撑体系直至模板弧度完全贴合设计曲线。
最关键的联合验收环节,面对业主及监理提出的“筒壁顶部2米范围平整度需提升至毫米级”要求,项目团队顶住“若整改将延误浇筑窗口期”的压力,立即调配经验丰富的技工,采用打磨机配合靠尺逐点找平,质检员全程记录数据,直至所有检测点平整度误差均控制在1mm以内,“直面问题不回避、解决问题不打折”的担当,赢得各方一致认可。最终,所有验收一次性顺利通过。
定州电厂三期工程是“十四五”期间河北省的重大煤电项目,建设2台660MW超超临界高参数、大容量、高效率、超低排放的燃煤发电机组。项目投产后,将有效提缓解区域电网调峰压力,成为具有地域特色的电力精品工程与社会和谐工程。
建设期间,项目部从工艺、技术、管理三方面筑牢保障体系,严格执行清水混凝土施工工艺等专项措施,运用BIM技术完成烟囱三脚架翻模工艺的三维模拟动画,全流程管控确保项目优质履约,多措并举压实安全责任实现全程安全零事故。
