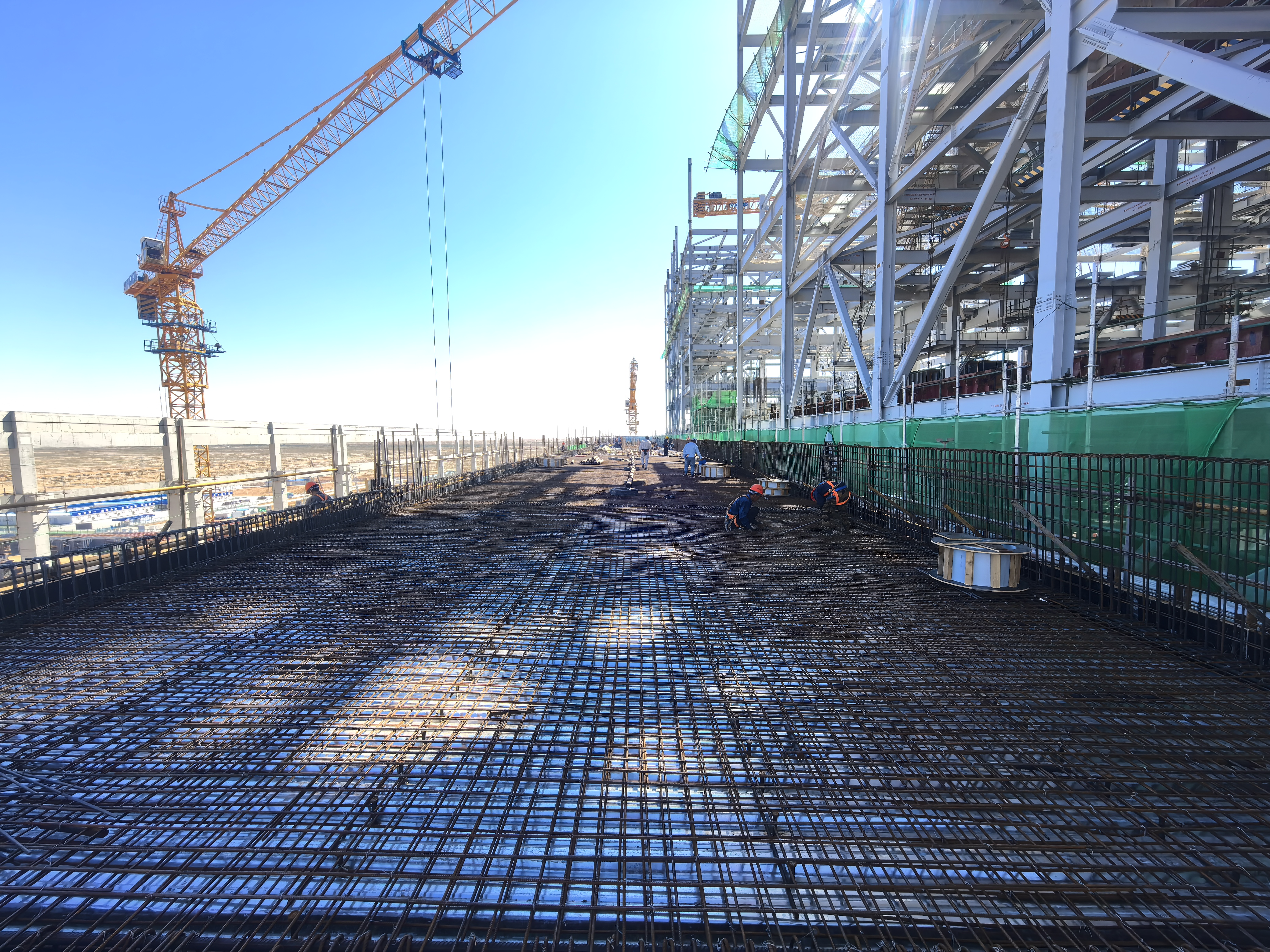

7月21日,集团电建分公司承建的浙能武威2×1000MW调峰火电机组工程1号主厂房顺利结顶。36.5米层450方混凝土浇筑任务圆满完成,标志着项目主体结构施工画上阶段性句号。
此次36.5米层浇筑作业面临场地受限挑战,主厂房内部结构复杂,设备基础与预留孔洞密集,大型泵车无法进入,常规浇筑效率低下,严重制约施工进度。针对这一难题,项目团队精准研判现场条件后,专项制定地泵浇筑方案,架设2台固定地泵,依托吊物孔搭设专用架体形成输送通道,将泵管延伸至36.5米层屋面,成功破解场地制约,为施工顺利推进提供了关键保障。
施工当天,面对高温与场地限制的双重考验,20名施工人员分工明确、协同作战。前场振捣组严控振捣间距与时间,确保混凝土密实;后场运输组依据实时路况调整罐车进场节奏,避免场地拥堵;工程科、质量科管理人员全程旁站,实时监测混凝土坍落度与浇筑标高。经过7小时连续奋战,最终高质量完成浇筑任务。1号主厂房顺利结顶,为后续主厂房止水施工创造了有利条件。
接下来,项目团队将加快推进墙体砌筑、二次结构施工等后续工作,确保各节点目标如期完成,为建设“甘电入浙”工程注入二建力量。
