浙江二建新疆项目扎实业绩赢好评

近日,集团新疆办事处承建的新疆吉木萨尔2×350MW热电联产项目主体建筑工程收到业主表扬信。信中,业主对项目建设给予高度肯定,称赞项目团队高效务实的工作作风、科学规范的施工管理水平以及不惧艰辛的奋斗态度,并对团队的辛勤付出表示感谢。

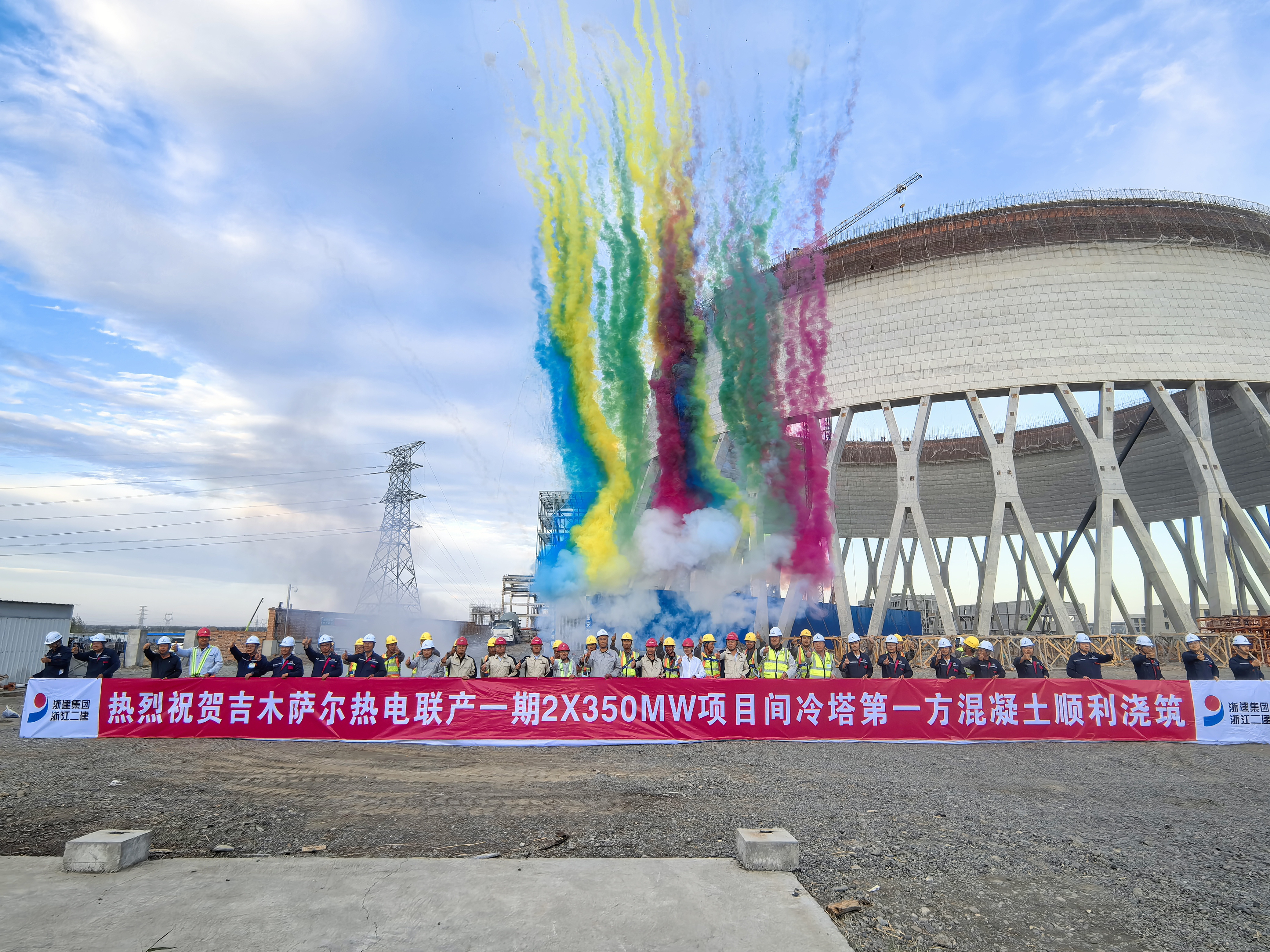

开工以来,“施工难度大、工艺要求高、自然条件复杂”的三重考验,成为项目部推进工作的首要课题。为破局攻坚,项目团队锚定“质量+安全”双核心,一方面常态化开展全员安全技术交底,让质量意识、安全意识深植每位施工人员心中;另一方面严格管控原材料进场验收、半成品加工精度、施工工艺标准等环节,全方位保障施工质量。经过一个多月周密筹备,项目部提前完成新版图纸升级、施工队伍进场、间冷塔液压平桥安装等关键准备工作,实现“开门红”。

8月,间冷塔上塔作业启动。此时烈日炙烤大地,当地地表温度屡屡逼近50℃。筒壁浇筑采用的C40混凝土,对温度、流程、质量的把控十分“苛刻”。

面对“烤”验,项目团队推行“错峰作业”,将核心浇筑工序调整至傍晚。可即便到了傍晚,地表余热仍未消散,作业面温度依旧高达40℃左右。现场,质量员徐显涛手把手教工人掌握振捣深度和频率:“这里要慢一点,振捣到位才能避免蜂窝麻面。”强紫外线照射下,裸露的皮肤早已晒得通红,但他全程坚守,目光始终紧盯着混凝土浇筑的每一个细节。在他的带动下,工友们也丝毫不敢松懈,默契配合着完成一道道工序,任凭汗水湿透。从夕阳西下到夜幕降临,项目团队顶着高温“余烤”,在闷热的作业面坚守数小时,直到最后一方混凝土顺利浇筑到位,确保无一处质量隐患,才稍稍松了口气。

到了养护阶段,难题再次出现。夜间风大,混凝土表面水分蒸发快。项目团队又想出“覆膜+洒水”双保险方案,双管齐下为混凝土保驾护航。

施工员黄盛和工友们每隔数小时便手持手电筒,沿着高耸的筒壁逐段巡查。有天凌晨,他发现西侧模板处的覆膜被风吹开。他立刻叫醒身旁的工友,两人蹲在地上,小心翼翼地将覆膜重新铺好,还特意在边缘压上沙袋。“这C40混凝土就像刚落地的娃娃,得时刻盯着,不然强度上不来,前面的活就白干了!”黄盛拿着喷壶,对着覆膜缝隙处仔细洒水,直到确认混凝土表面始终保持湿润。大家的辛勤坚守,为工程质量筑牢了又一道“安全防线”。

跟高温较劲、跟细节死磕,项目团队在严苛环境下严守每一道标准,用一个个浸透汗水的扎实行动,全力保障了C40混凝土的强度与筒壁结构稳定性。9月,间冷塔完成38模(80.4米),标志着工程全面迈入主体建设阶段。从前期方案策划到现场精准执行,从应对极端天气到保障施工质量,项目团队始终“高标准、严要求”推进工作,用实际成果赢得了业主的信任与赞誉。项目部践行“建精品工程、树行业标杆”的理念,全力推进工程建设,力争10月完成循环水泵房、集控楼、供热首站等节点。

该项目位于新疆维吾尔自治区昌吉回族自治州吉木萨尔县北庭工业园区,规划建设2×350MW超临界间接空冷热电联产机组。单台机组可覆盖约600万平方米建筑采暖需求。项目建成后将有效破解当地冬季供暖不足、供热不稳定等难题,为园区内企业提供持续稳定的电力与热源支持,对推动区域产业升级、助力经济社会高质量发展具有重要战略意义。
