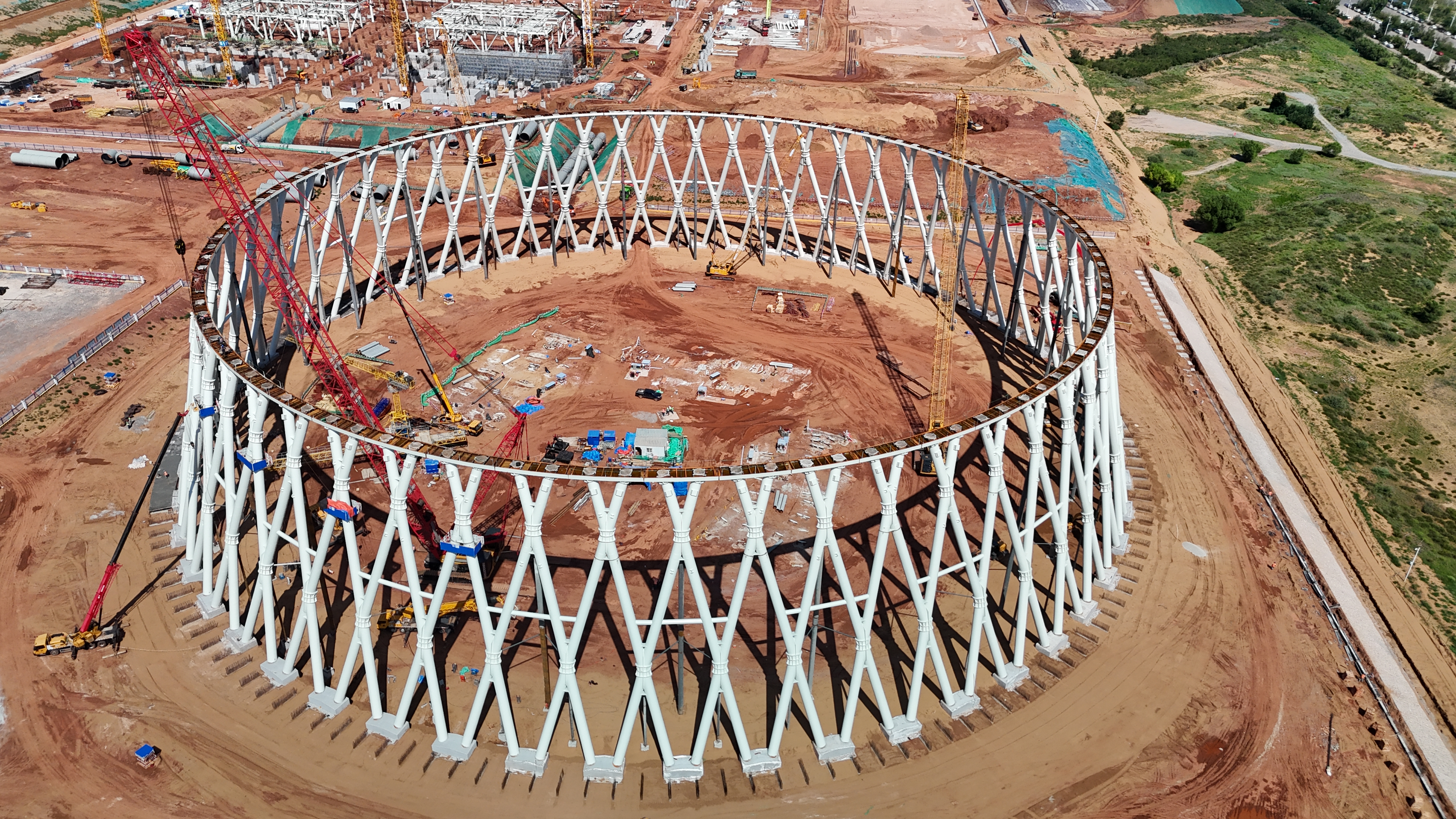

浙江二建乌审旗项目间冷塔双交叉钢管X柱合拢

7月20日,随着最后一根钢管小叉柱精准就位,由集团电建分公司承建的中煤乌审旗煤电一体化工程项目间冷塔双交叉钢管X柱顺利合拢。这标志着项目建设取得了阶段性成果,为后续工程推进奠定了坚实基础。


自6月底启动吊装作业以来,项目施工接连遭遇恶劣风沙天气,叠加当地35℃以上的持续高温,给现场施工带来多重挑战。面对不利条件,项目部主动作为、迅速行动,筑牢施工保障线:一方面深入研判风沙活动规律,密切关注气象预警信息,科学调整作业时段以避开风沙高发期,从源头抓好风险防控;另一方面针对性落实防暑降温措施,为施工人员配发清凉物资及防暑药品,全方位守护好工友的安全健康权益,为项目顺利推进提供坚实保障。

该项目间冷塔塔高225米,共分为54榀,每榀X支柱钢结构重达98吨。柱高度39.55米,钢管内灌注自密实补偿收缩混凝土。这是电建项目团队继蒙泰东胜、新疆兵准项目后,第三个应用双交叉钢管X柱技术的项目。相较于常规钢筋混凝土X支柱,新型钢管混凝土X支柱能充分发挥混凝土耐压与钢材耐拉的材料特性,且无需模板及复杂支撑体系,大幅提升施工安全性;同等条件下,造价较普通钢筋混凝土柱节省10%~20%。

为保障工程质量与安全,团队精准施策,全力推动项目建设提速增效。制定详细周全的施工方案,经多轮论证优化,确保方案科学可行;安排专人全程旁站监护,对每道施工环节实施精准把控,做到问题早发现、早解决;同步强化吊索具全流程检查验收,确保其在风沙环境下仍能保持可靠性能与稳定运行状态。在全体建设者努力下,项目团队仅用33天便攻克重重阻碍,圆满完成节点任务,赢得业主高度赞扬。

该项目位于内蒙古鄂尔多斯市乌审旗图克镇,建设2×660兆瓦超超临界、燃煤间接空冷机组,兼顾供热。项目是中国中煤图克绿色低碳产业示范园区构建“煤、水、汽、电和其他公辅工程”网络的重要项目,也是中国中煤加快推进“两个联营+”发展模式、构建“两个对冲”机制、打造“煤-电-化-新”致密产业链的实质性举措。建成后年发电量可达59.4亿千瓦时,可缓解内蒙古电网保供压力,保障乌审旗地区电力供应,对于推动煤电清洁高效发展,促进地区生态文明建设、社会经济发展具有重要作用。
