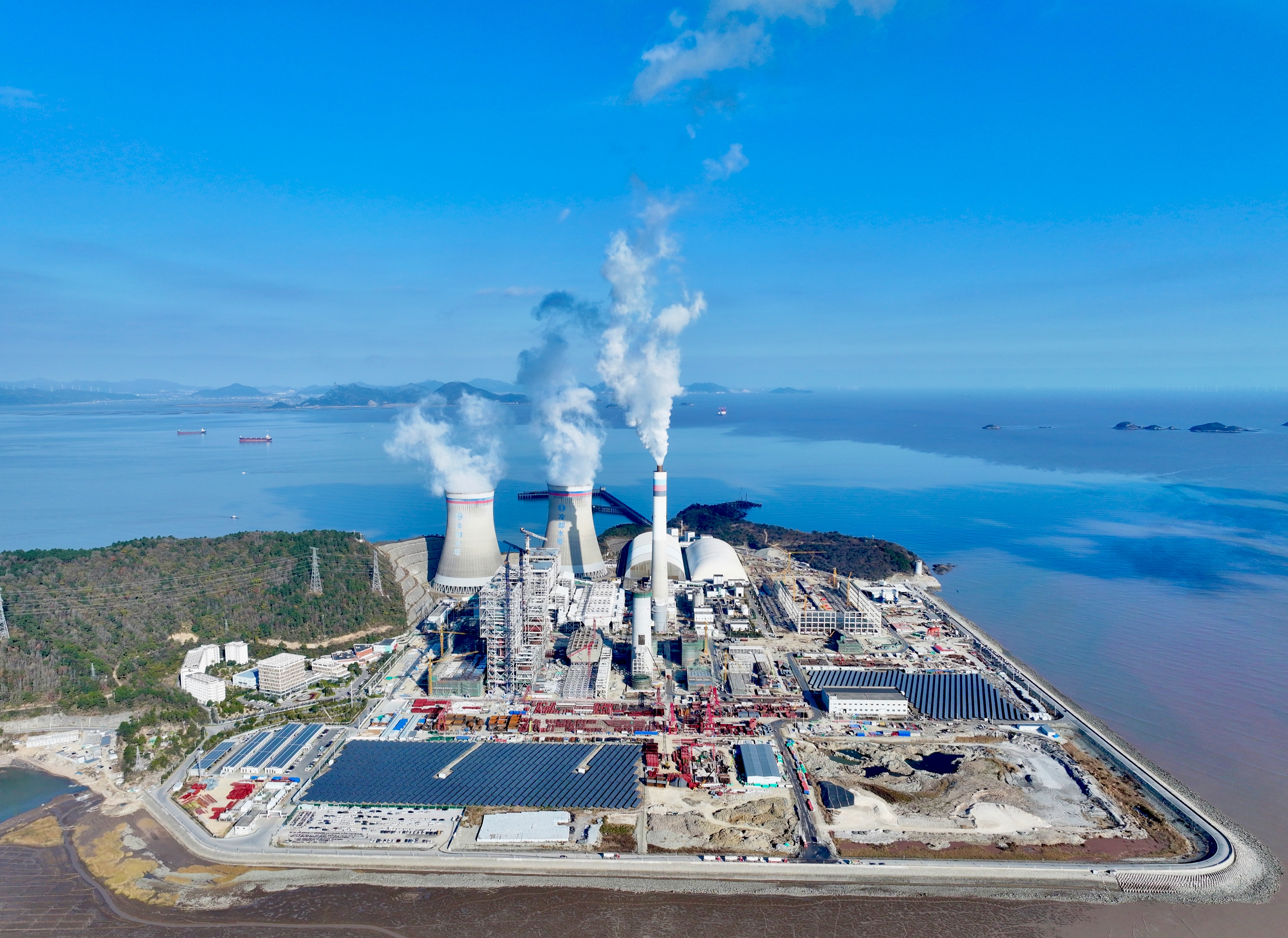

阳春四月,万物竞发。走进集团电建分公司承建的浙能台二电二期扩建工程项目(以下简称“台二电厂”)施工现场,四处都能看到建设者忙碌的身影,塔吊、桁车、汽车吊等各种机械不停运转,混凝土输送车来回穿梭,机器轰鸣声响彻工地……逾600名建设者正奋斗在工程一线,向实现主体结构完工目标全力冲刺。项目一季度完成施工产值逾6000万,顺利实现“开门红”。

自去年4月18日开工以来,项目团队挂图作战,攻坚克难,组织全体参建人员冒酷暑、顶风雪,春节国庆等节假日期间坚守岗位,拉满进度。3号汽机基坑坐落在巨大的岩石地基上、三台850炮头机日夜不停开凿仍进度滞后,相邻的4号汽机地基属于沿海淤泥质土地,如同在豆腐块上施工,边坡随时有塌方风险。项目团队因地制宜采用了多种有效边坡支护形式,加大机械设备和人力物力投入,最终啃下了基坑施工这根“硬骨头”。
汽机房是电厂建设的重要构成部分,汽机基座施工体量大、结构最复杂、施工难度较高。3号汽机基座整个运转层钢筋需投入近500吨,混凝土浇筑2086方,整体重量逾5500吨。且施工位置四周紧邻汽机房运转平台,二者间隙仅35厘米,作业面狭隘支模难度大,交叉作业点众多,安全搭设能够稳定承载如此大重量的盘扣架,是一个巨大的挑战。为确保架体稳定可靠,项目经理姜航天提前制定施工方案,进行多轮会审和严格论证,同步抓好人、机、料、法各环节工作落实,在保证安全、质量前提下,全场抽调60名经验丰富的架子工负责架体搭设。浇筑施工前组织并通过了三次联合验收,确保架体整体稳定可靠。浇筑过程中,技术人员对混凝土质量、入模温度实时抽检,10多名砼工采用振动棒进行仔细振捣,浇筑完及时保温保湿养护。最终高质量完成大体积混凝土浇筑,受到业主、监理等各方一致肯定和好评。
在全体建设者的齐心奋斗下,项目建设进展顺利,3个月完成汽机主厂房出零米,6个月完成汽机底板浇筑,8个月基本完成炉后区域单位工程结构建设。一季度更是捷报频传:240米烟囱工程提前结顶,完成长416.5米、宽117米、高33米超大体量储煤场工程全面结顶,4号汽机房提前54天完成全面止水……多项主要里程碑节点较计划均提前完成。
该项目是省“十四五”期间重点建设项目、“千项万亿”工程,建设两台100万千瓦级超超临界二次再热燃煤发电机组,计划2026年6月前实现“双投”。建成后年发电约100亿度,相当于400万户三口之家的一年用电。值得一提的是,每一度电能节约6克标准煤煤耗,对响应“十四五”以来浙江刚性增长的用电需求、加快构建全省新型能源体系、优化能源结构、推进产业升级,助力区域经济发展等具有重要意义。
