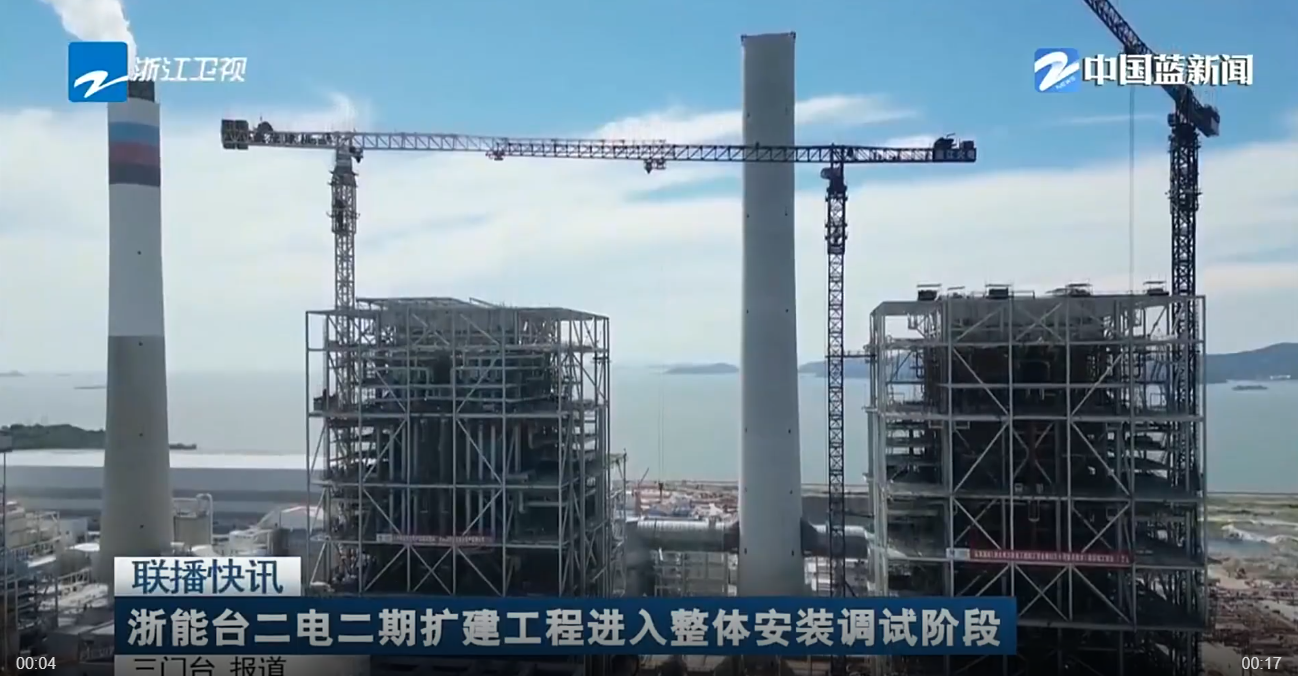

近日,集团电建分公司承建的浙能台二电二期扩建工程进入整体安装调试阶段。施工现场,270名建设者奋斗在一线,实施外立面维护彩板安装、缓建部分结构施工、4号机组锅炉地下室施工等施工任务。相关建设情况获浙江卫视《浙江新闻联播》报道。

该项目是省“十四五”期间重点建设项目、“千项万亿”工程,建设两台100万千瓦级超超临界二次再热燃煤发电机组,计划2026年6月前实现“双投”。项目建成后年发电量约100亿度,可有效缓解浙江省用电缺口,对加快构建全省新型能源体系、优化能源结构、推动产业升级、助力区域经济发展具有重要意义。
自2024年4月开工以来,全体参建人员冒酷暑、顶风雪,春节等节假日期间坚守岗位,拉满进度。3号汽机基坑施工时,面对坚硬如铁的岩石地基,啃下一块碎石需反复凿击十几次,炮头机钢钎顶端常因高强度作业凿击崩断。相邻的4号汽机地基属于沿海淤泥质土地,如同在豆腐块上施工,边坡稳定性差安全风险高。项目团队因地制宜采用了多种有效边坡支护形式,加大机械设备和人力物力投入,最终啃下了基坑施工这根“硬骨头”。
汽机房是电厂建设的重要构成部分,汽机基座施工体量大、结构最复杂、施工难度较高。3号汽机基座整个运转层钢筋需投入近500吨,混凝土浇筑2086方,整体重量逾5500吨。且施工位置四周紧邻汽机房运转平台,二者间隙仅35厘米,作业面狭隘支模难度大,交叉作业点众多,安全搭设能够稳定承载如此大重量的盘扣架,是一个巨大的挑战。为确保架体稳定可靠,项目经理姜航天提前制定施工方案,进行多轮会审和严格论证,同步抓好人、机、料、法各环节工作落实,在保证安全、质量前提下,全场抽调60名经验丰富的架子工负责架体搭设。浇筑施工前组织并通过了三次联合验收,确保架体整体稳定可靠。浇筑过程中,技术人员对混凝土质量、入模温度实时抽检,10多名砼工采用振动棒进行仔细振捣,浇筑完及时保温保湿养护。最终高质量完成大体积混凝土浇筑,受到业主、监理等各方一致肯定和好评。
在全体建设者的齐心奋斗下,项目建设进展顺利。3个月完成汽机主厂房出零米,6个月完成汽机底板浇筑,8个月基本完成炉后区域单位工程结构建设,4号汽机房提前54天完成全面止水……11个里程碑节点均大幅提前完成,为实现11月底建成投产总体目标奠定坚实基础。
