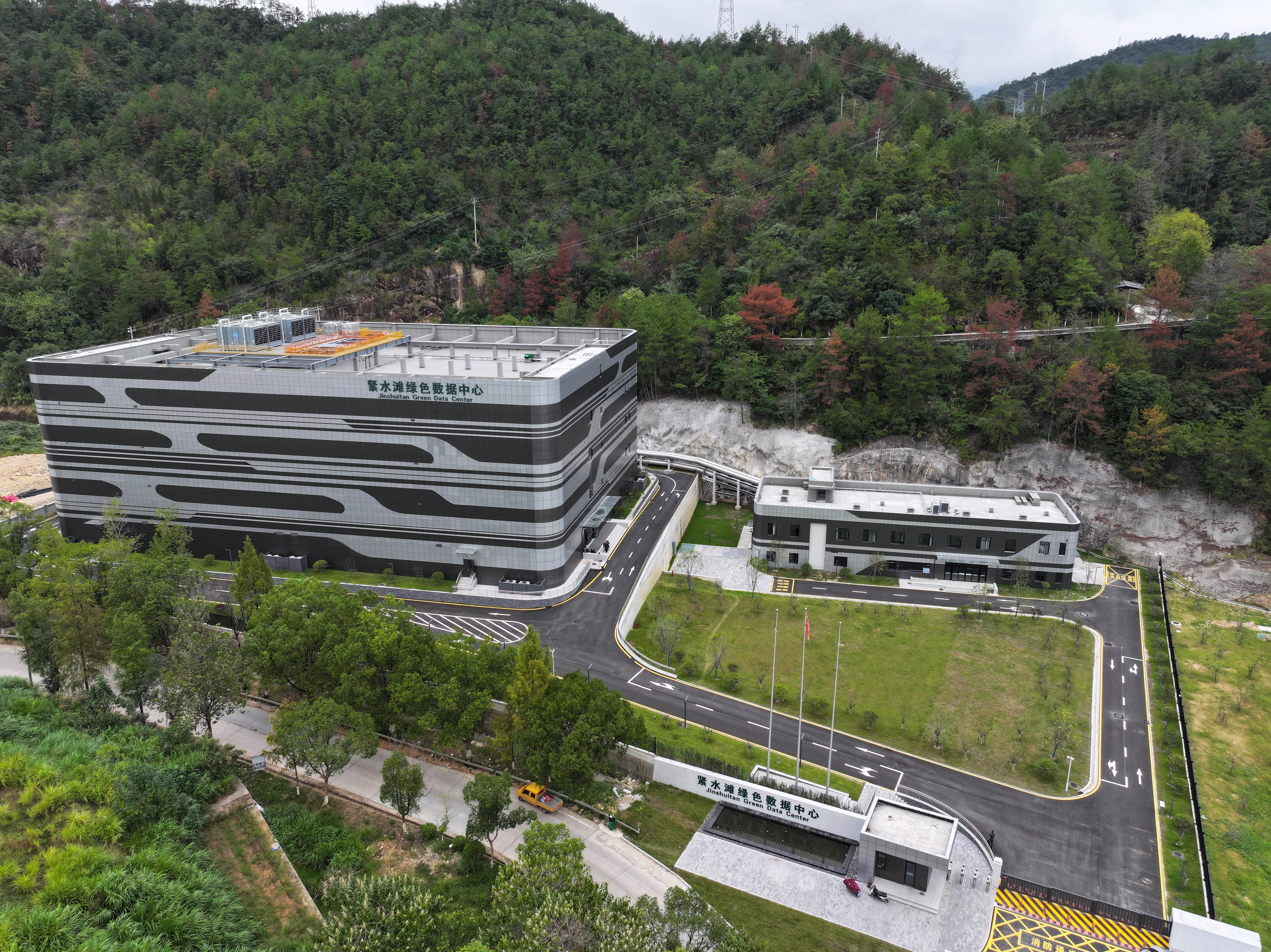

10月20日,由集团浙南分公司承建的紧水滩水冷式绿色数据中心项目主体工程竣工交付。这标志着该项目正式从建设阶段转入运营阶段,为区域数字经济发展注入新动能。
该项目地处云和山区,场地狭小、施工复杂、节点技术要求高,工期紧张且土方运输受限,多重阻碍让项目开局充满挑战。自2023年10月开工以来,项目团队迎难而上,攻坚克难,以精益求精的态度,全力打造精品工程。
土方开挖阶段,因场地狭小,材料堆放区原本就紧凑,眼下连过道被钢筋、水泥占得满满当当。车辆想进场清运土方,只能在原地反复调整方向。
更棘手的是,经建设方确认,土方运距从原来的5公里变更为23公里,来回就要多耗1个多小时,让原本紧张的进度雪上加霜。团队连夜制定方案,重新划分场地:将材料按使用频率分区,把近期要用的钢筋、模板堆在作业区旁的周转区,远期材料则协调到临时存储点。运输调度也同步配合,材料、土方车辆分批次进场,每批次间隔半小时,避免集中到场造成拥堵。
施工员小谭在沿途设置临时调度点,实时通报场地路况:“材料车辆出场,土方车可通行。”“场地东侧卸土区已清空,下一批次车可加速进场。”通过合理规划场地,同步实施车辆“错峰进场+精准调度”,最终土方运输节点提前三天。
为确保工程如期建成,项目团队第一时间组建攻坚小组,在会议室墙面挂上了醒目的“作战图”。图上用红色线条标注关键工期节点,黄色便签贴满待解难题,各节点责任人信息则通过磁铁固定在对应任务旁,进度直观清晰,全力保障工期无延误。
针对数据中心跨度大等结构施工难题,项目部邀请专家指导、优化方案。充分考量山区地形等特性,经过多轮方案研讨与比选,最终将原整体浇筑方案调整为模块化施工。提前在预制厂完成构件生产,运输至现场后通过精准定位拼接。方案落地后,木工、钢筋工、混凝土工班组实行“两班倒”,白天吊装构件、夜晚绑扎钢筋,工序衔接无缝切换。
冲刺工期的关键阶段,团队始终紧绷质量之弦,以“零容忍”态度坚决将“三检制”落到每一个施工环节。班组自检时,工人拿着靠尺逐段检查墙面平整度;工序互检中,钢筋班组与模板班组交叉复核尺寸;项目部专检聚焦关键工序,质检员携带检测仪器全程旁站监督,确保施工质量符合标准。项目最终实现零事故、零返工,较计划提前54天结顶,优异表现获业主高度肯定。
据悉,紧水滩水冷式绿色数据中心项目是浙江省“新基建”重大建设项目之一。项目投资4.05亿元,总建筑面积约2万平方米,主要建设内容为数据中心楼、换热站楼、门卫楼及道路市政绿化等配套设施。项目的成功交付,将极大增强国网浙江电力内部自用信息和数据处理承接能力,满足电力信息大规模数字化储备需求,进一步保障大数据安全。
