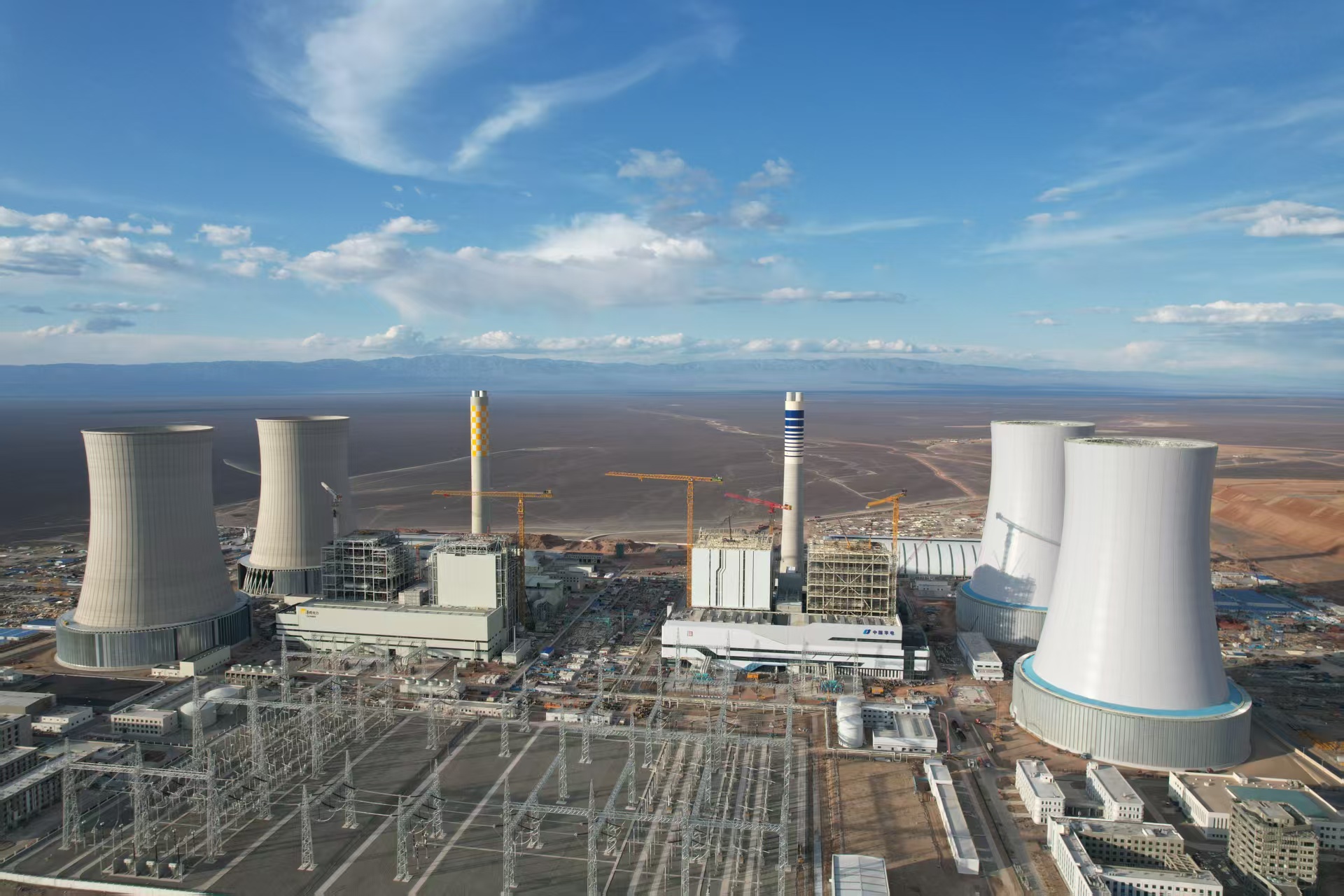

6月2日23时,浙江二建承建的新疆重能石头梅2×100万千瓦煤电项目1号机组顺利完成168小时满负荷试运行,为正式投产发电奠定了坚实的基础。该项目用时21个月(含近4个月冬歇期)即实现投产,在同类型机组建设中处于先进水平。

该项目是国家十四五大基地能源项目之一,为哈密至重庆±800千伏特高压直流输电工程的配套电源工程,是国家能源安全和重庆长期电力供应的重要保障。项目规划建设两台百万千瓦级高效超临界间接空冷燃煤机组,采用世界一流的发电节能技术和设备,确保全时段实现超低排放。项目建成后,将有助于缓解重庆电力短缺压力,促进新疆清洁能源高效开发利用,推动区域经济发展和民族团结。

浙江二建承建该项目主厂房A标段及厂前区建筑工程。自2023年下半年正式开工以来,项目团队攻坚克难加速冲刺,保障施工有序推进。在荒漠戈壁极端环境中,项目部强化了防风抗灾措施:优化建筑结构设计,采用屋顶配重锚固和地基加固技术提升板房抗风压能力;严格实施材料堆放区“硬覆盖+捆扎固定”管理,建立沙尘预警响应机制,确保松散物资及时转移、高空作业科学暂停。为一线工人配备N95口罩、防风镜等专业防护装备,筑牢健康安全防线。

项目团队多措并举,成功克服沙尘暴、强风及酷热等多重恶劣气候影响,助力化学制水、锅炉水压试验、DCS受电、汽轮机扣缸、并网等系列关键节点“一次成功”。

建设期间,浙江二建班子成员多次深入现场了解项目建设情况,协调解决遇到的问题和困难,为项目建设提速增效。项目团队展现出的专业水平和高效执行力,以及“特别能吃苦、特别能战斗”的铁军精神,受到了业主及监理的高度赞誉。

目前,1号机组运行平稳,2号机组已进入整套启动调试阶段。项目部正以“百日攻坚”行动为抓手,统筹推进尾工消缺、性能试验及并网验收工作,全力冲刺2025年8月30日年内“双机投产”目标,努力打造精品工程。
