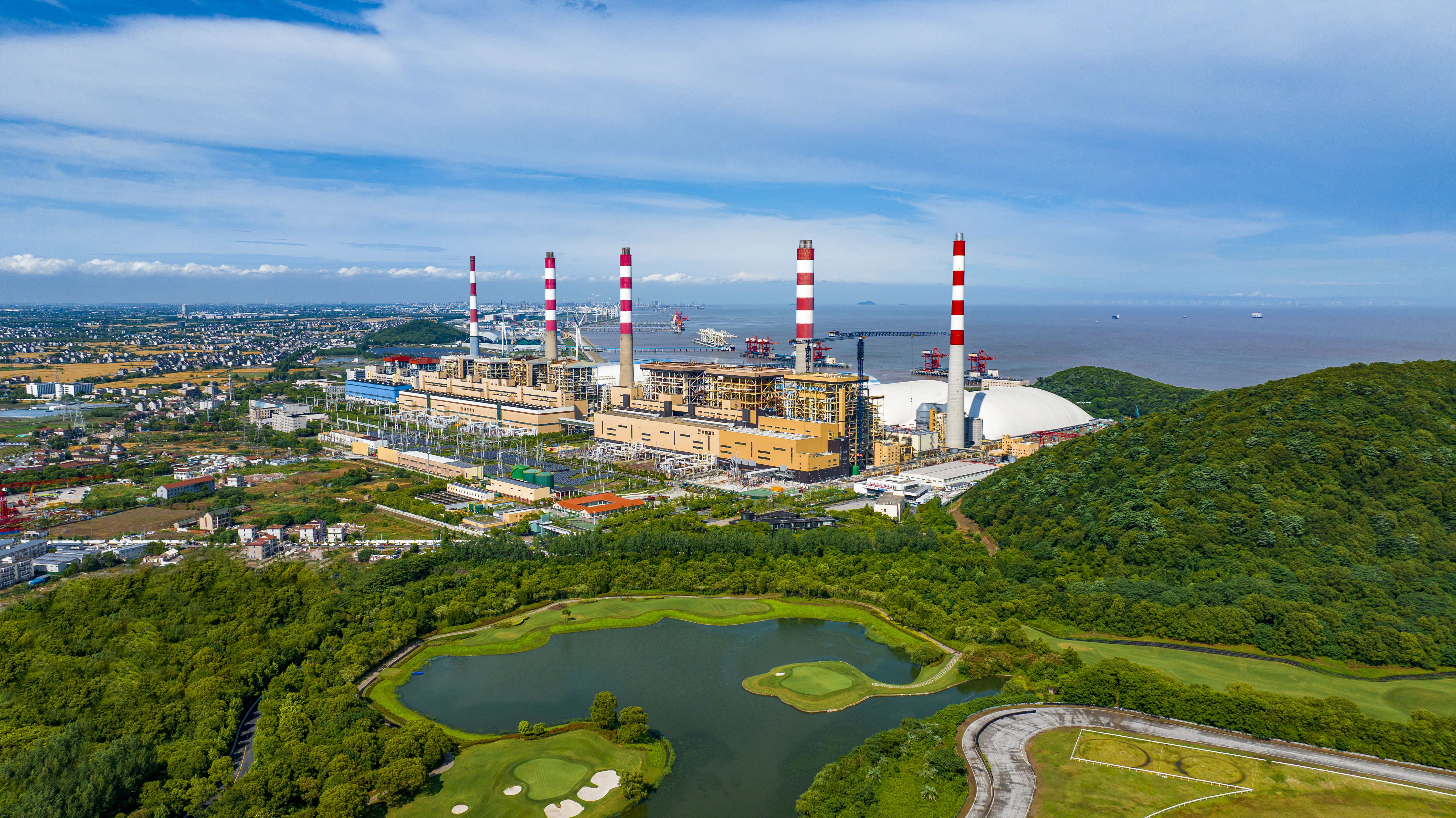

5月27日0时58分,集团电建分公司承建的浙能嘉兴电厂四期扩建项目9号机组首次并网一次成功,机组各系统参数正常、运行稳定,为后续168小时试运行及正式投产发电奠定坚实基础。
浙能嘉兴电厂四期扩建项目是浙江省“十四五”清洁煤电重点项目,先后被纳入省“先立后改”清洁高效支撑性电源项目、省能源“绿保稳”与扩大有效投资“千项万亿”工程。项目两台机组分期建设,其中9号机组建设1台1000MW级超超临界二次再热燃煤发电机组,于2023年9月桩基开工,计划今年6月完工交付,投产后将为浙江省迎峰度夏能源保供提供坚强可靠的能源保障,有力缓解电力缺口压力,也为长三角能源安全及浙江高质量发展建设共同富裕示范区提供更强劲的电力支撑。
自开工以来,项目部紧盯竣工目标,加大人力物力投入,攻坚克难加速冲刺,保障施工有序推进。项目团队科学优化工艺流程,积极开展“立功竞赛”,多管齐下助力项目建设提质增效。在全体建设者的共同努力下,主厂房出零米提前12天完成、主厂房A排结顶提前15天、烟囱筒壁结顶提前58天……主要里程碑节点较计划均提前完成。从主厂房第一方混凝土浇筑到9号机组并网发电,刷新全国百万千瓦燃煤机组最短工期纪录。
接下来,项目部将做好机组移交投产前各项工作,助力168试运行高质量完成,加快项目投产,为浙江清洁能源发展再添新动力。
嘉兴电厂四期项目9号机组的并网发电成功,再一次展现了浙江二建在电力建设土建领域的卓越实力。自1992年来,浙江二建电建分公司先后承建了嘉兴电厂一期、二期、三期工程。建设铁军打造精品工程,争做行业“标杆”,一期工程获“钱江杯”,二期获“鲁班奖”,三期获“国优金奖”,以匠心铸品牌赋能新发展。
