12月31日5时18分,浙江省二建建设集团承建的新疆皖能英格玛煤电一体化坑口电厂一期(2×660兆瓦)工程2号机组顺利通过168小时满负荷试运行,较合同工期提前一个月移交生产,圆满实现了年内双机组投产目标。浙江二建党委副书记、纪委书记、工会主席陈旭辉参加投产发电交接仪式。

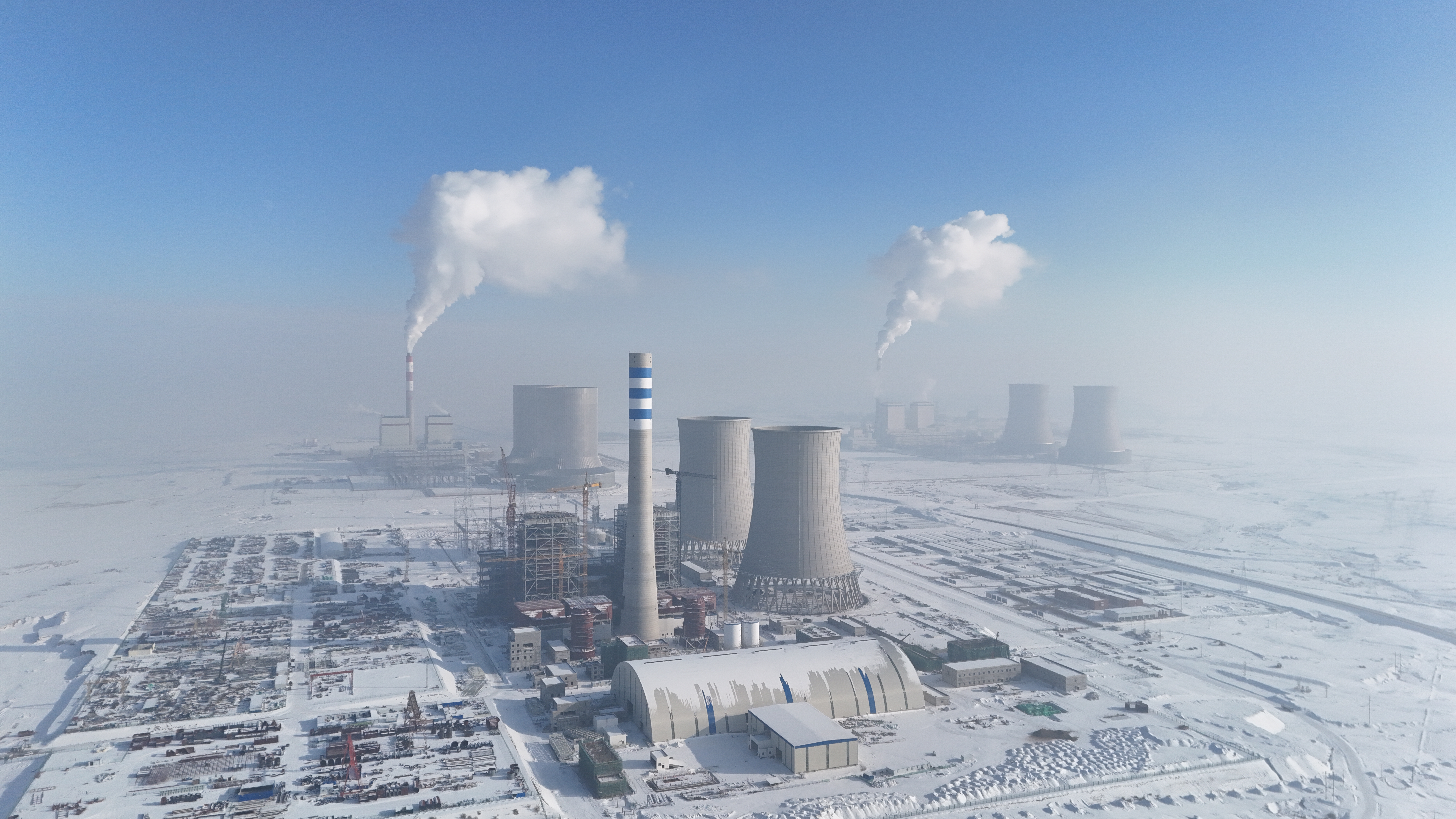

项目位于新疆维吾尔自治区昌吉回族自治州奇台县,建设规模为2台660兆瓦高效超超临界燃煤间接空冷发电机组,是国家“西电东送”准东一皖南±1100千伏特高压直流输电线路配套电源。投产后,每年可向安徽输送70亿千瓦时电力,对促进皖疆两地经济社会发展作出积极贡献。
自2022年10月开工以来,浙江二建与业主、监理等单位积极配合,加大人力物力投入,攻坚克难加速冲刺,保障施工有序推进。项目部充分发挥管理优势与技术优势,扭转了前期因冬歇期、沙尘暴天气等因素造成的被动局势。积极开展劳动竞赛助力工程建设提质增效,优质高效完成锅炉基础交安、主厂房整体出零米、主厂房封顶、168小时满负荷试运行等关键大节点。项目团队展现出的专业水平和高效执行力,受到了业主及监理单位的高度赞誉。
继11月17日一号机组顺利投产后,时隔43天二号机组顺利投产。从机组首次并网到168试运行完成,仅用了12天时间,创造了国内同类型机组的最快记录。目前,该项目二号机组运行平稳,各项数据指标优良。
