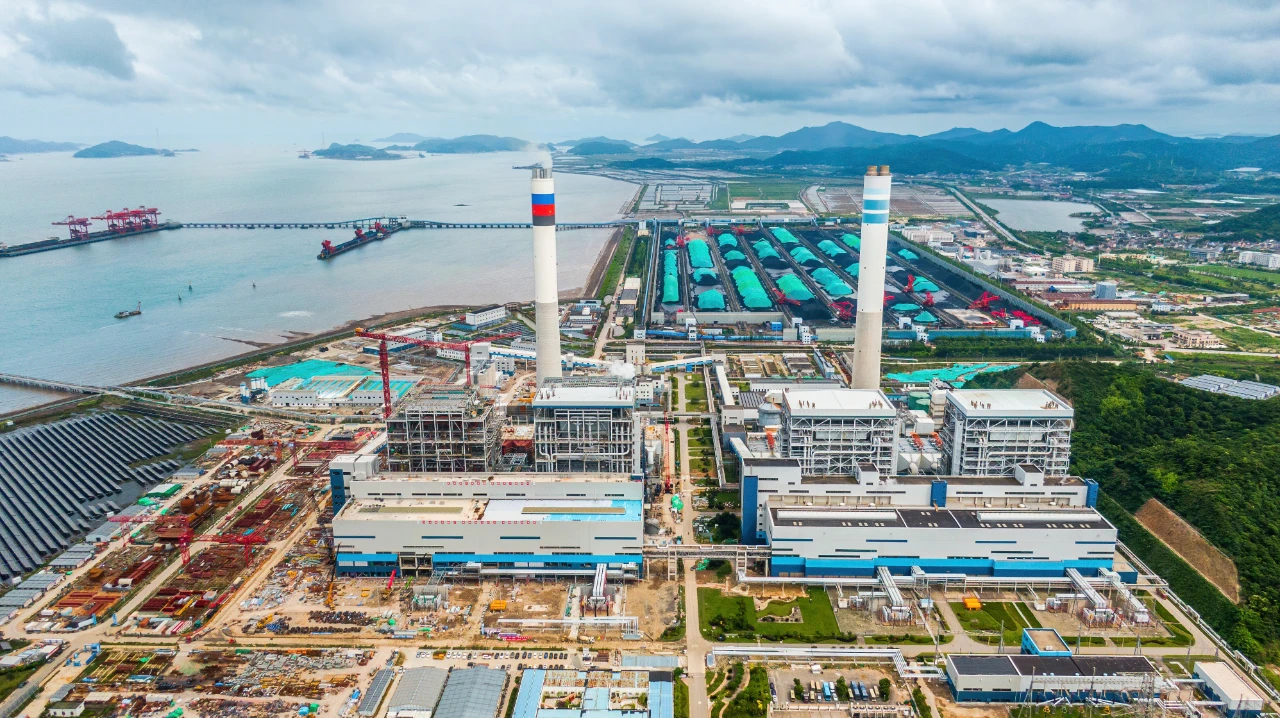

      6月18日18时52分,浙江二建承建的浙能六横电厂二期工程3号机组并网发电成功。这标志着该机组已具备对外输送电能的能力和条件,成为今年浙江省首台并网发电的煤电机组,为全省迎峰度夏电力保供再添保障。从主厂房第一方混凝土浇筑到3号机组并网发电,用时不到19个月,创全国百万千瓦燃煤机组最短工期纪录。

2014年,浙江二建承建的全国首座离岸海岛火电站——浙能六横电厂一期建成投产,次年获评国家优质工程金质奖。项目团队以现场赢得市场,后又承接了六横电厂二期土建施工任务。据悉,二期工程是浙江省“十四五”期间重大建设项目,也是省“千项万亿”工程、“绿保稳”工程。项目静态投资约66亿元,建设规模为2台100万千瓦燃煤发电机组,建成后每年可发电110亿千瓦时。

2022年11月开工以来,项目部以“一刻也不懈怠、一天也不耽误”的精神奋战一线。科学优化工艺流程,加大人力物力投入,开展“立功竞赛”,高效协调“人、材、机”投入,多管齐下助力项目建设提质增效。2023年、2024年连续两个春节,项目部坚守岗位拉满“进度条”。3号机组第一榀钢屋架梁提前1个月吊装成功,烟囱提前15天结顶,主厂房提前2个月实现止水……主要里程碑节点较计划均提前完成。项目部多次荣获“立功竞赛”荣获先进集体,15人次获评先进个人。业主单位赞扬项目团队“不讲条件、不计代价、连续作战,一次次交出高质量建设答卷。”

项目部发挥电建细分领域专业优势,坚持科技创新点燃新质生产力“强引擎”。全面使用新材料、新工艺,总结申报《大跨度钢管桁架的制作和安装施工工艺探讨》课题以及工法、专利等20余项。集控楼墙体砌筑工艺、钢筋制作车间7S管理、材料堆放定置化管理特色等亮点纷呈。主厂房饰面清水混凝土施工中,现场成型的混凝土结构内实外光,如同出水“清水”芙蓉,凸显自然庄重朴素之美。电力工程质量监督站在现场质检时称赞清水混凝土达到“行业标杆水平”。目前,项目获评2023年度浙江省智慧工地示范项目、省“文明现场、未来工地”竞赛先进工地等多项荣誉。
